[多选题]

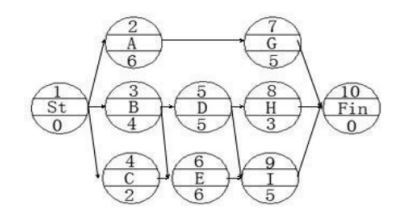

80.某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。
A
有两条关键线路
B
计算工期为 15
C
工作 G 的总时差和自由时差均为 4
D
工作 D 和 I 之间的实践间隔为 1
E
工作 H 的自由时差为 2
收藏
查看答案
参考答案
试题答案:
B
C
D
答案解释:
【答案】BCD
相关题目
47.某建设工程采用固定总价方式招标,业主在招投标过程中对某项争议工程量不予更正,投标单位正确的应对策略是( )。
63.建设工程施工质量验收时,分部工程的划分一般按( )确定。
93.下列施工成本管理措施中,属于组织措施的有()。
46.关于施工质量事故的处理程序,下列说法中正确的是( )。
16.下列项目施工质量管理体系文件中,能够证明各阶段产品质量达到要求的是( )。在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会,首先要提出索赔意向,即在合同规定时间内将索赔意向用书面形式及时通知发包人或者工程师(监理人),向对方表明索赔愿望、要求或者声明保留索赔权利,这是索赔工作程序的第一步。
85.正常情况下,高压电容器组的投入或退出运行与系统功率因素无关。
46.(2020年真题)项目施工成本的过程控制程序主要包括( )。
11.根据《生产安全事故报告和调查处理条例》,符合施工生产安全事故报告要求的做法是()。
37.(2017年真题)某施工现场存放水泥、白灰、珍珠岩等易飞扬的细颗粒散体材料,应采取的合理措施是()。
10.下列项目目标动态控制措施中,属于管理措施的是( )。
热门试题
1.
86.在施工过程中施工技术人员发现设计图纸不符合技术标准,施工技术人员应( )
2.
152.低压配电网中保护中性线代号为()。
3.
73.下列工作流程中,属于物质流程的有( )。
4.
97.对某地级市建设行政主管部门作出的具体行政行为,当事人不服,可以向( )申请行政复议。
5.
3.2017-30、根据《企业安全生产费用提取和使用管理办法》,施工投标人安全防护、文明施工措施的报价,是依据工程所在地工程造价管理机构测定费率计算所需费用总额的()
热门试卷
2018二建法规真题
去做题
已有547做题
2019年二建法规考试真题与解析
去做题
已有472做题
2018二建管理真题
去做题
已有418做题
2019年二建建筑实务考试真题与解析
去做题
已有414做题
2019年二建管理考试真题与解析
去做题
已有396做题
