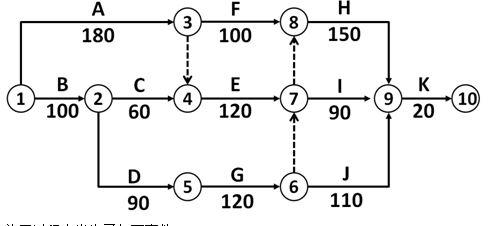

试题答案:
1.(1)工期=100+90+120+150+20=480天; (2)关键线路:B→D→G→H→K (或①→②→⑤→⑥→⑦→⑧→⑨→⑩)。2.(1)喷粉压力、瞬时喷粉量、累计喷粉量、提升速度。 (2)强度、单桩每延米喷粉量。3.(1)孔洞深度在1.5m以内的,可用8%的水泥土回填夯实。 (2)孔洞深度超过1.5m的,可先将孔洞用素土回填,然后在原位补桩,补桩长度应超过孔洞深度0.5m。4.①正确。 ②不正确。改正:台背填土顺路线方向长度,应自台身起,顶面不小于桥台高度加2m。 ③正确。 ④不正确。改正:台背与墙背1.0m范围内回填宜采用小型夯实机具压实,压实度不小于96%。 ⑤不正确。改正:台背回填在结构物强度达到设计强度75%以上进行。5.①可索赔工期20天。理由:因设计变更属于非施工单位的责任,所以可索赔工期,工程量由50000m增加至60000m,B工作增加20天,B工作是关键工作会使工期延长20天,所以可索赔工期20天。②可索赔工期30天。理由:因业主指令在工作(G)之前增加一项工程属于非施工单位的责任,所以可索赔工期,而且增加的工作位于关键线路上,所以可索赔工期30天。 ③不能索赔工期。 理由:因业主供应的某主要材料检验不合格属于非施工单位的责任,所以可索赔工期,但是因为I工作的总时差为60天,工作(I)开始时间推迟40天,未超过总时差,不会导致工期的延误,所以不能进行工期索赔。 综上所述:总工期索赔的天数为:20+30=50天。
