试题答案:

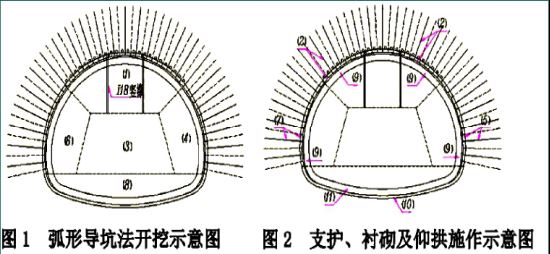

【参考答案】1.(1)→(8)的施工顺序:(1)→(2)→(6)→(7)→(4)→(5)→(3)→(8);(9)→(11)的施工顺序:(10)→(11)→(9)。理由:隧道左侧存在岩溶段,应先开挖左侧,再开挖右侧。2.地质灾害为A级。理由:①隧道存在岩溶、高压富水地段;②进出口须家河地层地段含煤而引起瓦斯聚集;③隧道施工遇高压涌水、突泥风险性较高。3.地质调查、超前钻探、地震波反射、超声波反射、地质雷达、瞬变电磁、红外探测。4.错误1:支护结构形成全断面封闭的时间短。改正:环形开挖预留核心土法支护结构形成全断面封闭的时间长。错误2:核心土面积不应小于整个断面的70%。改正:核心土面积不应小于整个断面的50%。5.该隧道位移管理等级为Ⅰ级管理措施:暂停开挖;人员撤离;加强支护(临时仰拱、减小钢支撑间距,增加钢支撑截面和初期支护厚度等);加强监控量测(缩小监测测点间隔和增加监控量测频率)。6.补充:开挖作业、警报装置、应急措施、防涌水突泥培训。7.合理。理由:重大风险源的监控与防治措施、应急预案经施工企业技术负责人和项目总监理工程师审批,由建设单位组织论证或者复评;对现场作业人员进行安全技术交底;现场设立相应的危险告知牌。
