[多选题]

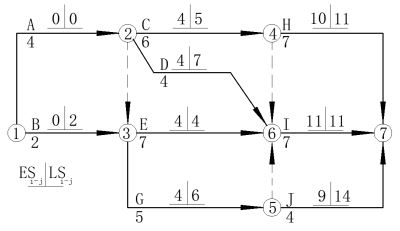

80.某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网终计划表明( )。
A
工作C和工作E均为关键工作
B
工作B的总时差和自由时差相等
C
工作D的总时差和自由时差相等
D
工作G的总时差、自由时差分别为2天和0天
E
工作J的总时差和自由时差相等
收藏
查看答案
参考答案
试题答案:
B
C
D
E
答案解释:
【答案】BCDE
【解析】本题主要考查的是双代号网络计划时间参数的计算。选项A错误,关键工作为A、E、I。选项B正确,工作B的总时差等于自由时差,均为2。选项C正确,工作D的总时差等于自由时差,均为3。选项D正确,工作G的总时差、自由时差分别为2天和0天。选项E正确,工作J的总时差等于自由时差,为5。参见教材P134。
相关题目
17.关于施工图预算和施工预算的说法,错误的是( )。
46.下列关于施工现场安全防护和安全费用的说法正确的是( )。
工程部位工种材料施工工艺设备类别
1建设工程项目成本管理的各个环节中,检验成本计划是否实现的环节是( )。
2.下列责任内容中,应由施工项目经理承担的是()。
87.根据《建设工程质量管理条例》,建设工程竣工验收应当具备的条件( )。
28.建设工程项目进度控制工作包括:①编制进度计划;②调整进度计划;③进度目标的分析和论证;④跟踪检查计划的执行情况。其正确的工作程序是().
96.下列建设工程项目中,宜采用成本加酬金合同的有()。
整个建设项目合同总额的确定较有依据能为分包单位提供提供更好的管理和服务对业主节约投资较为有利施工现场的总体管理与协调较为有利缩短建设周期,进度控制较为有利
14.关于施工安全技术措施要求的说法,正确的是( )。
热门试题
1.
24.某商品混凝土的目标产量为500m3,单价为660元,损耗率为5%,实际产量为520m3,单价为680元,损耗率为3%。运用因素分析法分析损耗率下降使成本减少了()元。(1分)
2.
16.某建筑进行内部装修,一名电工违反有关安全管理的规定,违章电焊施工作业,结果引发火灾,造成 3 人死亡。根据《中华人民共和国刑法》,对该电工依法追究刑事责任。下列定罪中,正确的是()。
3.
9.建设工程施工前,施工单位负责该项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员做出详细说明,并由双方签字确认。()
4.
227.合同价款的调整
5.
70通用安装工程计价,必须按《通用安装工程工程量计算规范》GB 50856规定的工程量计算规则进行工程量计量。
热门试卷
2018二建法规真题
去做题
已有547做题
2019年二建法规考试真题与解析
去做题
已有472做题
2018二建管理真题
去做题
已有418做题
2019年二建建筑实务考试真题与解析
去做题
已有414做题
2019年二建管理考试真题与解析
去做题
已有396做题
