[多选题]

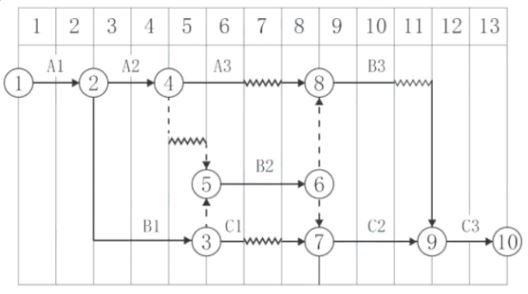

72.某双代号时标网络计划如下图(时间单位:天),工作总时差正确的有()。
A
TFAl=0
B
TFA2=1
C
TFA3=2
D
TFcl=2
E
TFB3=1
收藏
查看答案
参考答案
试题答案:
A
B
C
E
答案解释:
【解析】本题关键线路是A1-B1-B2-C2-C3,A1在关键线路上,总时差为0,A2在关键节点2和5之间,总时差是1天,A3本身自由时差是1天,后续工作总时差是1天,总时差是2天,C1工作在关键节点3、7之间,总时差是1天,B3的紧后是关键工作,总时差是1天
【考察考点】总时差的计算
相关题目
77施工项目竞争性成本计划是( )的估算成本计划。
编号相同的工作多个起点节点相同的节点编号无箭尾节点的箭线
35.关于质量控制与质量管理的说法,正确的有( )。
6.根据《建设工程质量管理条例》,下列关于建设单位的质量责任和义务的叙述不正确的有( )。
78.关于施工预算和施工图预算比较的说法,正确的有()。
21.关于两阶段招标的说法,正确的是( )。
4.关于编制项目管理工作任务分工的说法,正确的是()。
31.当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,不宜选择( )。
49.最基本的建设工程安全管理制度是(),并且是所有安全生产管理制度的核心。
根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质111 号)的规定,质量事故处理报告的内容有( )。
热门试题
1.
85因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量。
2.
4.施工图预算的编制依据有( )。
3.
10.工程质量缺陷按修补方案处理后,仍无法保证达到规定的使用和安全要求,又无法返工处理的,其正确的处理方式是( )。
4.
17、根据《建设工程监理合同(示范文本)》,采用直接委托方式确定工程监理单位时,监理合同的组成文件是()。
5.
2. 某分项工程的计划进度与1?6月检查的实际进度如下图所示,从图中获得的正确信息有( )。
热门试卷
2018二建法规真题
去做题
已有547做题
2019年二建法规考试真题与解析
去做题
已有472做题
2018二建管理真题
去做题
已有418做题
2019年二建建筑实务考试真题与解析
去做题
已有414做题
2019年二建管理考试真题与解析
去做题
已有396做题
