[主观题]案例四

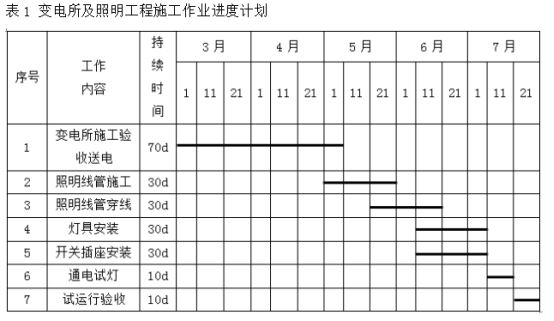

背景资料:某商业中心共有 15 幢多层建筑,由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定,电力变压器,配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。
该商业中心的安全技术防范工程有:视频监控系统、门禁系统、巡查系统和地下停车库管理系统等工程。某安装公司承接该工程后,对安全技术防范系统进行施工图深化设计,其中一幢建筑室内视频监控系统如图 2 所示。
安装公司项目部进场后,依据商业中心工程的施工总进度计划,编制了安全技术防范系统施工进度计划,其中视频监控系统施工进度计划见表3。该进度计划在报公司审批时,被公司总工程师否定,调整后通过审批。
问题:1.B公司项目部编制的施工作业进度计划表(表1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?
2.视频监控系统施工进度计划为什么被总工程师否定?如何调整?编制施工进度计划时还应关注哪几个专业工程的施工进度?
3.按质量验收规范要求,图2中的固定式摄像机最少应抽检多少台?列式计算。
4.建筑设备监控产品选择时主要考虑哪些因素?
5.检查并调整云台变焦摄像头的遥控功能,需要排除哪些不良现象?
