[主观题](二)
背景资料:
A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书中说明:以工期安排最短,最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网路计划(见下图)。

附加说明:
1.配管包括机泵本体配管25d,塔类本体配管20d,塔机间连接配管15d;管道采用含镍合金钢管。
2.试运行包含空负荷单机和联动试运转考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要求,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工过程中发生如下事件:
事件一:施工前采购的管道有碳钢管道和不锈钢管道,管道材料进场后按规定进行验收。
事件二:施工中无损检测发现业主供货的高压管件(压力为12MPa)焊缝存在缺陷,退货重供,延误施工5天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工,为此,A公司向业主发出索赔意向书。

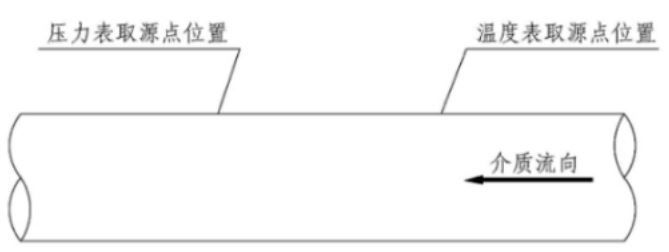

事件三:施工中安装管道时发现某工艺管道取源部件的安装位置如图所示,认为该安装位置不符合规范要求,要求项目部整改。


【问题】
1.A公司技术部门第一次提交的网络计划工期为多少天并以节点符号表示出关键线路。以不压缩各工序的工作时间及作业方式为前提条件,重新编的网络计划图,工期可缩短多少天?
2.材料进场验收时应注意哪些注意事项?碳钢管道和不锈钢管道能否混合存放并说明理由。
3.分析A公司向业主提出索赔的做法是否正确。
4.图中气体管道压力表与温度表取源部件位置是否正确?说明理由,蒸汽管道的压力表取压点安装方位有何要求?
