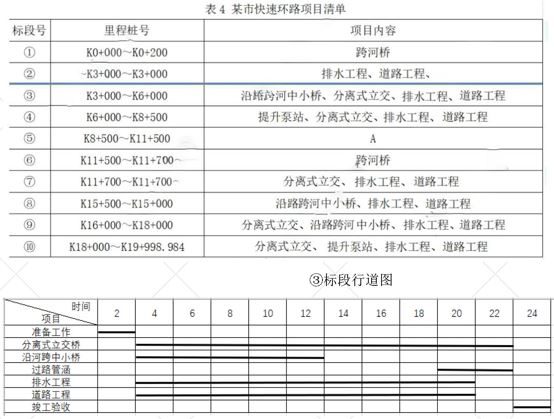

试题答案:
1.按表4所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段A的项目内容。⑩标段完成的长度为多少米?答:(1)29个单位工程(2分) (2)A:道路工程(2分)、排水工程(2分)、沿路跨河中小桥(2分) (3)⑩标段完成的长度为:19998.984-18000=1998.984m(2分)2.成立的管理公司担当哪个单位的职责?与会者还缺哪家单位?答:(1)担当建设单位的职责(2分) (2)与会者还缺:监理单位(2分)、建设单位(2分)3.③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请,管理公司应如何处理?为保证现场封闭施工,施工单位最先完成与最后完成的工作是什么?答:(1)不合理;(2分) (2)管理单位应拒绝其变更申请(2分) (3)最先完成的工作:施工围挡安装(2分);最后完成的工作:施工围挡拆除(2分)4.写出③标段施工进度计划横道图中出现不妥之处,应该怎样调整?答:不妥之处:过路管涵施工在第19月~第22 (3分)调整:过路管涵施工调整为与道路施工同步进行。(从第 3个月开始到第6个月结束) (3分)
