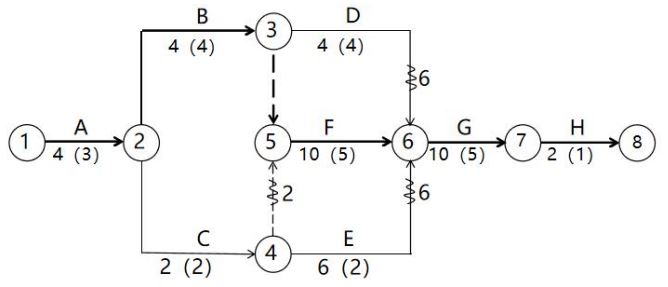

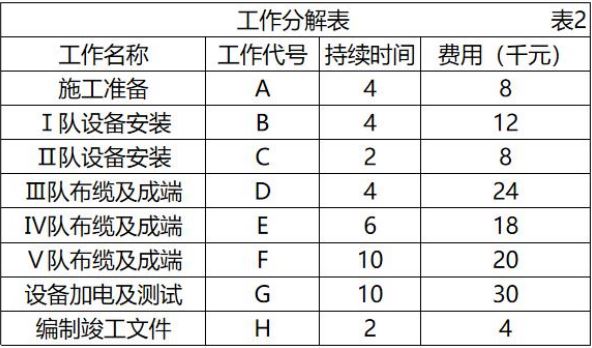

1.关键工作为:A、B、F、G、H
【解析】
2.事件1:虽然D工作受影响2d,但不在关键线路上,具有6d总时差,不影响工期。
事件2:由于F工作在关键线路上会延误1d工期。
事件3:由于G工作在关键线路上会延误2d工期。3.4+4+10+10+2+2=32d。
4.压缩G工作一天赶工费用为:30/10×α=3α千元/d。压缩H工作一天赶工费用为:4/2α=2α千元/d最佳方案为:压缩G工作和H工作各1d。
5.事件1:建设单位原因造成D工作延误但不影响工期,不应索赔费用和工期。
事件2:施工单位原因造成延误,不应索赔工期和费用。
事件3:施工单位原因造成延误,不应索赔工期和费用。
6.测试光中继端口灵敏度仪器仪表名称:传输分析仪、可变衰耗器、光功率计。
