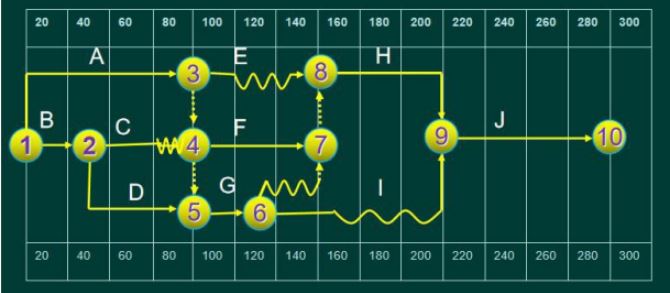

[主观题]3.(案例三)某环保工程项目承发包,双方签订了工程施工合同,合同约定:工期 270 天。管理费和利润按人材机费用之和的 20%计取,规费和增值税税金按人材机、 管理费和利润之和的 13%计取;人工单价按 150 元/工日计算,人工窝工补偿按 其单价的 60%计算;施工机械台班单价按 1200 元/台班计算,施工机械闲置补偿按其台班单价的 70%计算;人工窝工和施工企业闲置补偿均不计取管理费和利 润。各分部分项工程的措施费按其相应的工程费的 25%计取(无特别说明的计算费用,计算时均按不含税价格考虑) 承包人编制的施工进度计划,获得了监理工程师的批准,如图 3-1 所示

该工程项目施工过程中发生了如下事件。事件 1:分项工程 A 施工至第 15 天时,发现地下埋藏文物,由相关部门进行了 处置,造成承包人停工 10 天,人员窝工 110 个工日,施工机械闲置 20 个台班。 配合文物处置,承包人发生了人工费 3000 元,保护措施费 1600 元,承包人及时 向发包人提出了工期延期和费用索赔。事件 2:文物处置工作完成后,(1)发包人提出了地基夯实设计变更,致 使分项工程 A 延长 5 天工作时间,承包人增加用工 50 个工日,增加施工机械5个台班,增加材料费 35000 元。(2)为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了 20%,由此增加了 5 天工作时间,增加人工费 2000 元,材料费 3500 元,施工机械使用费 2000 元,承包人针对(1)(2)两项内容及时 提出工期延期和费用索赔。事件 3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计 划第 30 天末租赁该专用施工机械进场,第 190 天末退场。事件 4:分项工程 H 施工中,使用的某种暂估材料的价格上涨了 30%,该材 料的暂估单价为 392.4 元/m2(含可抵扣进项税 9%),监理工程师确认了该材料 的使用数量为 800m2。问题:1.事件1中承包人提出工期和费用索赔是否成立?说明理由。如果成立, 承包人应获得的工期延期为多少天?费用索赔额多少元?2.事件2中分别指出,承包人针对(1)(2)两项内容所提出的工期延期 和费用索赔是否成立?说明理由。承包人应获得工期延期多少天?说明理由。费 用索赔额多少元?3.根据图 3-1 在答题卡给出的时标图表上绘制继事件 1、2 发生后,承包人 的时标网络施工进度计划,实际工期为多少天?事件 3 中专业施工机械最迟在第 几天末进场?在此情况下,该施工机械在施工现场的闲置时间最短为多少天?

4.事件 4 中分项工程 H 的工程价款增加的金额为多少元?
