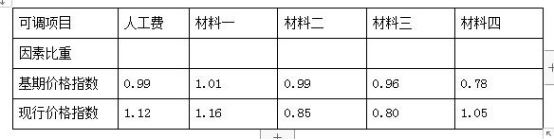

[主观题]34.案例四:背景资料某新建体育馆工程,采用公开招标的方式,确定某施工单位中标.双方按《建设工程施工合同(示范文本)》(GF 一2018 一0201 )签订了施工总承包合同,合同约定总造价15300 万元。合同约定:⑴. 施工期间因非施工单位原因造成的停工、窝工损失;人工费按照100 元/D、租赁机械按照2000 元/d 的摊销费补偿标准对施工单位进行费用补偿。⑵. 竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:事件一:根据现场条件,场地内设置了办公区、生活区、木工加工区等生产辅助设施.临时用水进行了设计与计算。事件二:施工期间,为了确保施工现场用电安全,现场监理工程师组织施工单位相关安全人员进行了检查。检查发现:有的用电设备直接从分配电箱中接线;现场存在有两台用电设备共用一个开关箱的现象;各级配电中存在漏装漏电保护器的现象; 施工现场消防水泵配电线路从分配电箱总断路上接入。监理工程师要求项目部马上对检查出来的问题进行整改。事件三:在体育馆主体施工期间,由于建设单位甲供料提供不及时,造成中途停工2 天。项目部就停工期间15 人的停工、窝工(工人工资标准为300 元/d )费用和一台租赁塔吊(塔吊机械台班费5000 元/d )的停工费用,向建设单位提出总计(300 ×15+5000 )×2=19000 元的工程签证费用。建设单位拒绝对该项费用进行签证。事件四:合同中约定,可调值部分占合同总价的70% 。根据人工费和四项主要材料和价格指数对总造价按调值公式法进行调整。各调值项目因素比重占可调值部分的比例分别依次为20% 、30% 、20% 、20% 、10% ,基准和现行价格指数如下表:image.png【问题】:1. 事件一中,在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?2. 指出事件二中的错误之处,并写出正确做法。3. 事件三中建设单位做法是否正确,并说明理由? 施工单位是否可以提出工程签证,应签证费用为多少元?4. 依次在表格中填出各项可调值项目的因素比重,并计算工程实际结算价款。(保留两位小数)
